Réservoir soulevé par N ensembles de palan électrique à chaîne modèle 5T-3M, 5 tonnes de palan électrique à chaîne peuvent être utilisées jusqu'à 60% de son tonnage maximum, c'est-à-dire pas plus de 3 tonnes. 3 mètres (la longueur peut être personnalisée).
Étapes de fonctionnement de l'équipement:
1.Tout d'abord, faites la première plaque circulaire supérieure du corps du réservoir sur la plaque inférieure; puis installez la bague d'expansion sur la première plaque annulaire (le bas de la bague d'expansion est à environ 200 mm du bord inférieur de la première plaque annulaire) ; Enfin, serrez la bague sur la première plaque annulaire avec le vérin à vis.

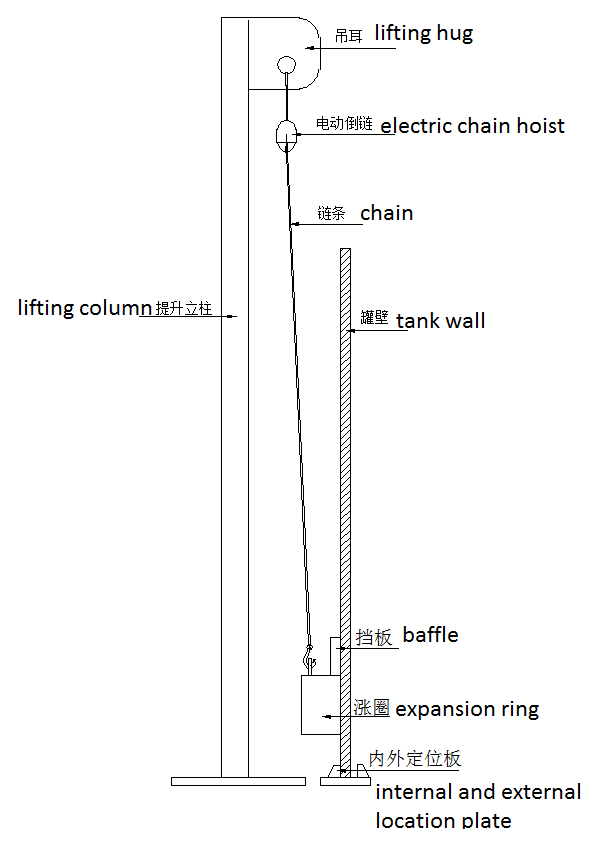

2. installé la colonne de levage sur le côté intérieur du réservoir à 400 mm de la paroi du réservoir et N colonnes de levage sont uniformément disposées sur le côté intérieur de l'ensemble du réservoir.Ensuite, l'extrémité supérieure de la colonne et la plaque inférieure du réservoir sont fixé avec deux tiges de traction comme support triangulaire.
3.Utiliser la tige de traction pour tirer les deux colonnes de levage adjacentes pour former un cercle intégral. Et une patte de levage est soudée sur la bague d'expansion correspondant à la colonne de levage, le déflecteur est soudé sur la paroi du réservoir à l'extrémité supérieure de la bague d'expansion pour bloquer la bague.
4.Accrochez le palan à chaîne électrique sur la patte de levage en haut de la colonne et accrochez le crochet du palan électrique sur la patte de levage de l'anneau d'expansion.Ensuite, installez tout le palan électrique dans l'ordre et connectez l'alimentation électrique de tous les palan au tableau de commande principal (le tableau de commande principal peut contrôler chaque palan électrique séparément, et peut également contrôler tous les palans électriques de manière centralisée et synchrone).
Remarque: allumez l'alimentation totale, puis pré-serrez chaque palan électrique, vérifiez si la force de réception de tous les palans électriques est uniforme et vérifiez si tous les points de levage sont normaux.Si tout est normal, il peut être soulevé.
5. commutez le tableau de commande principal sur la commande centralisée et activez le bouton de montée global, de sorte que tout le palan électrique se lève de manière synchrone.En cours de levage, si un palan électrique ne fonctionne pas, le tableau de commande principal doit être converti en contrôle séparé. Après avoir resserré le palan électrique desserré, soulevez-le dans son ensemble jusqu'à ce qu'il atteigne la hauteur spécifiée. Enfin, ajustez la hauteur de levage pour être cohérente grâce à un réglage séparé.
6.Faites la deuxième plaque annulaire, après avoir soudé la couture verticale et le bloc, déposez tout le palan électrique dans son ensemble et laissez la première plaque annulaire retomber sur la deuxième plaque annulaire, de sorte que le levage global de la première plaque annulaire soit complété.
7.Une fois le soudage du joint de circonférence terminé, desserrez la bague d'expansion et abaissez la bague montante à la hauteur désignée au bas de la deuxième plaque annulaire avec le palan électrique, puis effectuez la préparation du prochain levage.
Nous proposons la soudeuse horizontale à arc submergé automatique pour les applications de fabrication de réservoirs. Contrairement à la soudeuse de circonférence actuelle sur le marché, la série MSHW (AGW) est dotée d'un système à double entraînement. Ce système de soudage à l'arc submergé autopropulsé peut réduire le temps de soudage du réservoir de stockage sur site jusqu'à 25%. Soudure def
La ligne de fabrication de bobines de tuyaux comporte sept étapes: sablage → coupe → biseautage → montage → soudage → essais non destructifs → pulvérisation de peinture. Machine de sablage Nous avons besoin de connaître la taille, le poids, le matériau et le niveau de propreté de la pièce à usiner, nous pouvons alors vous proposer une machine adaptée.
La brève description suivante donne les grandes lignes de la procédure de travail. Il peut dans certains détails être modifié si nécessaire.Étape 1. Le fond du réservoir - les plaques sont placées sur la fondation préparée et soudées ensemble.Étape 2. Les poutres ou les treillis du toit sont assemblés et finalement assemblés au
Étape de fabrication: 1. Pose ; 2. Montage ; 3. Soudage ; 4.Correction spray 5.Pulvérisation de peinture ; 6.Emballage I.Procédé de pose La pose est le traitement de plaques ou de profilés en acier dans les pièces ou composants requis par les dessins 1. Mise à pied de tôles d'acier: il faut d'abord trouver 90 degrés, puis dessiner th
La machine à rouler les plaques est un équipement de forgeage et de pressage.La machine à rouler les plaques est principalement utilisée dans le domaine de l'usinage à froid des conteneurs industriels et des réservoirs sous pression, etc.
Inscrivez-vous à notre newsletter pour recevoir les dernières nouvelles.
Copyright © 2020 WINCOO ENGINEERING CO., LTD
Soutenu par:Leadong
